硅PU球場施工方案

硅PU球場施工方案

PU球場施工方案

(水泥基礎)



一、施工基面要求

基礎為場地的質量的第一關,好的基礎是成功的開始,基面采用水泥混凝土基礎,則應滿足下列要求:

1、新澆的混凝土要有足夠的養護時間(不少于28天)。

2、表面平整度好,3米直尺允許誤差≤3mm。

3、按設計標號施工,基礎強度c25以上,無裂縫、脫層、返砂等現象。

4、四周設合理排水溝。為保證排水流暢,基面要找坡≤5‰,并且符合設計要求。

5、要留溫度伸縮縫,一般按縱橫6m 5mm,深3cm切縫。

6、下雨天不能施工,避免在烈日下或溫度小5℃的情況下施工。

7、室內場地應保持良好的對流通風效果。

二、主要施工方法

1、施工工藝

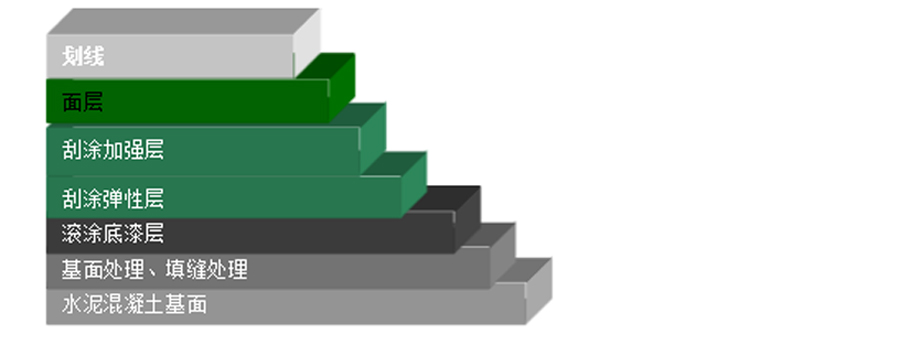

基面處理→填縫處理→底漆施工→緩沖層施工→加強層施工→面漆層施工→劃線



2、施工技術要點

2.1基面處理

1)先清潔施工面,然后用清水濕潤基面,用5%左右的稀鹽酸潑灑并洗刷水泥基面,再用清水沖洗干凈。觀察存留水跡,對基面進行平整度和坡度的檢驗,用記號筆圈劃出積水處。清洗干燥后基面應無白色粉化物及浮塵物。

填縫膠填充:在填縫前要先將混凝土伸縮縫清潔干凈,并打上一道單組份封閉底漆。如縫較深或較寬的可用橡膠顆粒先作一個墊底,然后再填充;對部分特別凹陷部位可用填縫膠材料及膠料進行修補。

2)基層干燥后,對明顯凸出部分進行打磨處理,然后施工封閉底漆。施工時水泥基面要求堅固、干燥、干凈、平整,無油污及粉化現象。

 3)待施工基層干燥后用滾筒將底漆材料均勻地滾涂在水泥基面上,起到封 閉水泥基面的隙孔,提高塑膠層與水泥基面的粘結強度的作用,使之不易脫層和產生氣泡。如有部分地面吸料較明顯的要重復滾涂一至兩遍。待底漆層干固后(10小時),再進行下一道工序施工。

2.2彈性層施工

1)在施工該涂層前檢查確認基礎處理符合施工要求,材料在施工前必須攪拌均勻,然后用電動攪拌機攪拌均勻(3分鐘)才可使用,已配好的材料盡量在1小時內用完。

 2)彈性層施工時用帶齒鏝刀將緩沖層材料涂刮于基面上,每道涂刮厚度不能超過2mm,每道涂刮時間間隔為前一道干固為準(一般約10小時),具體視現場天氣情況而定,直至涂刮到要求厚度。涂刮時注意流平效果,若不能流平刮齒痕跡,需添加專用稀釋劑調節稠度,以保證表面流平。彈性層干固后,用積水法測試表面平整度,積水處用緩沖層材料修補平整,表面有粒狀雜物混入或堆積處需用磨機打磨平整再進行下一道工序施工。

2.3加強層施工

待緩沖層材料干固后(時間)須及時施工加強層材料,能確保兩層材料粘結牢固。材料在施工前必須用電動攪拌機攪拌均勻(3分鐘)才可使用。已配好的材料必須在1小時內用完;干固后表面要求平整光滑,若在施工過程中混入雜物或不平處需修整平滑才能進行下一道工序,施工方法同緩沖層一樣。

2.4面漆層施工(兩遍)

1)硅PU球場面漆為雙組份材料,由A組份固化劑和B組份色漆組成,將此兩種材料混合均勻,然后加入專用止滑砂,將材料充分?jǐn)嚢杈鶆蚝笥脻L,刮,噴施工。

 2)每一遍面漆的施工要等上遍面漆干固后才可進行,(添加量為A.B混合),將材料充分?jǐn)嚢杈鶆蚝笥脻L,刮,噴施工。



2.5劃線

1)面漆層固化后即可劃線,施工前需攪拌均勻后才可使用

2)施工時按照球場的規格尺寸標準標出界線位置,用美紋紙沿界線兩邊貼好,用羊毛刷直接施工,在硅PU球場面層上要劃標線的部位涂刷一至兩遍劃線漆,待表面干后撕掉美紋紙。

、質量保護措施

1、質量目標一次驗收合格率100%

2、施工方案由廣東奧伯特高新地坪材料科技有限公司工程部專業技術人員經多次實踐而精心設計。施工過程由廣東奧伯特高新地坪材料科技有限公司專業施工人員施工操作。

3、嚴格執行ISO 9001質量管理模式運作,進場材料有合格證、檢驗報告。過期或不合格的產品不準進工地。

4、每道工序由專職質檢員驗收后方可進行下道工序施工。

四、安全文明施工措施

1、進入施工現場應嚴格遵守現場管理制度。

2、及時對現場進行清理,做好現場垃圾的處理工作。實行安全文明施工,做到工完場清。

3、施工現場隨時做到材料堆放整齊,嚴格按材料品種的不同規格與型號分類放好并設立標志。

4、建立健全安全監督保證體系,嚴格按照安全技術操作規程進行操作?,F(xiàn)場全體施工人員必須樹立"安全第一、預防為主"的思想,既關心自己也關心他人的生命安全。

5、施工現場入口處設立安全警告牌,杜絕與施工無關的人員進入施工現場。

6、施工現場要合理布置電器、電纜線的搭設,并經常檢查,以防漏電傷人。電動工具的使用須有專人負責,做完離場前需切斷電源。
